Kapazitätsplanung: Engpässe vermeiden, Ressourcen effizient nutzen

Kapazitätsplanung in der Industrie: Methoden, Tools, Best Practices. Engpässe frühzeitig erkennen, Ressourcen einsetzen, Projekte sicher steuern.

Illustration: Auslastungsbalken gegen eine Kapazitätsgrenze, einer darüber

Engpässe in der Auftragsabwicklung kosten Industriebetriebe nicht nur Liefertermine, sondern auch Vertrauen. Wer im Maschinen- und Anlagenbau, in der Fertigung oder in der Prozessindustrie mehrere Projekte parallel führt, kennt das Muster: Spezialisten sind doppelt verplant, Maschinen stehen ungeplant still, und am Ende des Quartals verschiebt sich die Auslastungsplanung auf Zuruf. Kapazitätsplanung ist die strukturelle Antwort darauf — und sie funktioniert nur, wenn sie datenbasiert, transparent und kontinuierlich gepflegt wird. Dieser Artikel zeigt, welche Methoden tatsächlich tragen, wo die typischen Fallstricke liegen und wie eine moderne Plattform die Steuerung vereinfacht.

Was ist Kapazitätsplanung?

Kapazitätsplanung ist der Abgleich zwischen verfügbaren Ressourcen und dem Bedarf laufender wie geplanter Projekte. Ressourcen umfassen dabei Personal mit spezifischen Qualifikationen, Maschinen und Anlagen, Material, Räume sowie Zeit in Form von Arbeitsstunden und Schichtmodellen. Ziel ist es, Überlastung und Leerlauf gleichermaßen zu vermeiden und Projekte unter realistischen Annahmen durchführen zu können.

Balkendiagramm mit Kapazitätsangebot und Kapazitätsbedarf über vier Wochen: in zwei Wochen übersteigt der Bedarf das Angebot, in zwei Wochen liegt er darunter
Erst der Abgleich von Angebot und Bedarf über die Zeit zeigt, in welcher Woche eine Über- oder Unterdeckung entsteht.

Die Disziplin teilt sich in zwei Ebenen mit unterschiedlichem Zeithorizont:

Strategische Kapazitätsplanung

Der strategische Horizont reicht von Monaten bis Jahren. Auf dieser Ebene fallen Entscheidungen über zusätzliche Schichten, Personalausbau oder Maschineninvestitionen.

Operative Kapazitätsplanung

Der operative Horizont reicht von Tagen bis Wochen, mit Fokus auf laufende Aufträge und kurzfristige Engpässe. Beide Ebenen müssen auf einer gemeinsamen Datenbasis arbeiten, sonst entstehen widersprüchliche Pläne zwischen Geschäftsführung und Schichtleitung. Wie sich Termin- und Kapazitätsplanung in einem System verbinden lassen, zeigt der zugehörige Anwendungsfall.

Warum Kapazitätsplanung in der Industrie unverzichtbar ist

Industrielle Projekte sind selten isoliert: Eine Maschinenbau-Auftragsfertigung läuft parallel zur Wartung des Bestandsportfolios, während gleichzeitig Spezialisten für Inbetriebnahmen beim Kunden vor Ort gebraucht werden. Ohne strukturierte Kapazitätsplanung werden Konflikte erst sichtbar, wenn sie bereits eskaliert sind. Die typischen Folgen sind verschobene Liefertermine, Vertragsstrafen, ungeplante Überstunden und sinkende Mitarbeiterzufriedenheit. Für plangetriebene Betriebe bündelt eine Projektmanagement-Software für den Maschinen- und Anlagenbau diese Sicht in einem System.

Kapazitätsplanung schafft die Grundlage für drei zentrale Steuerungsentscheidungen:

  • Auftragsannahme und Terminzusage: Erst der Abgleich von Kapazitätsbedarf und Kapazitätsangebot zeigt, ob ein Auftrag zum gewünschten Termin überhaupt machbar ist — die Grundlage für eine belastbare Lieferterminzusage statt einer Zusage aus dem Bauch heraus.
  • Priorisierung und Lastverteilung: Bei konkurrierenden Projekten entscheidet die Kapazitätssicht, welcher Auftrag Vorrang erhält und welche Vorgänge in freie Zeitfenster verschoben werden, bevor aus einer Überlast ein Terminrisiko wird.
  • Kapazitätsanpassung: Wo Verschieben nicht mehr reicht, muss das Angebot selbst verändert werden — und die Planung zeigt, welcher Hebel zeitlich noch greift: Überstunden und Fremdvergabe an Lohnfertiger wirken kurzfristig, Personalaufbau und Maschineninvestitionen brauchen den langen Vorlauf der strategischen Ebene.

Typische Engpässe und Fehler in der Kapazitätsplanung

Auch eine durchdachte Planung scheitert in der Praxis an wiederkehrenden Mustern. Die häufigsten Stolpersteine:

  • Vollauslastung als Planungsziel: Wer jede Stunde verplant, verliert die Reaktionsfähigkeit. Hohe Auslastung und kurze Durchlaufzeiten lassen sich nicht gleichzeitig maximieren — diesen Zielkonflikt beschreibt die Fachliteratur als Dilemma der Ablaufplanung. Die Termintreue leidet als Folge, weil jede Störung ungepuffert auf den Endtermin durchschlägt.
  • Brutto statt netto gerechnet: Anwesenheitszeit ist keine Projektzeit. Wer mit der vertraglichen Wochenarbeitszeit plant statt mit der tatsächlich verfügbaren Netto-Kapazität, baut in jeden Plan eine Überzeichnung ein, die erst als Überstunde oder Terminverzug auffällt.
  • Köpfe statt Qualifikationen: Eine Kapazitätszahl in Personenstunden unterstellt, dass jede Stunde durch jede andere ersetzbar ist. Wo Zulassung, Zertifikat oder Anlagenkenntnis harte Bedingung für die Zuweisung sind, gilt das nicht — rechnerisch geht der Plan auf, besetzen lassen sich die Vorgänge trotzdem nicht.
  • Ungeprüfte Planwerte: Aufwands- und Rüstzeiten, die einmal geschätzt und danach nie gegen die Rückmeldungen aus der Umsetzung gehalten wurden, verfälschen jede Folgeplanung — auch dann, wenn Termine und Auslastung tagesaktuell gepflegt sind.

Eine ergänzende Perspektive zu typischen Engpässen und Fehlerquellen liefert auch unser Beitrag zum Ressourcenmanagement in Projekten.

Methoden und Werkzeuge der Kapazitätsplanung

Vier etablierte Methoden bilden das Rückgrat einer professionellen Kapazitätssteuerung:

MethodeAnwendung
Skill-MatrixÜbersicht über Qualifikationen und Niveaus pro Mitarbeiter. Macht Engpässe und Klumpenrisiken bei Schlüsselpersonen sichtbar.
AuslastungsdiagrammVisualisiert Soll- und Ist-Auslastung pro Person, Team oder Maschine über die Zeit. Grundlage für Lastverteilung.
Was-wäre-wenn-SzenarienSimuliert die Auswirkung neuer Aufträge oder Ausfälle auf die bestehende Planung. Reduziert Reaktionszeit bei Störungen.
Forecast & Pipeline-PlanungBezieht Vertriebspipeline und wahrscheinliche Aufträge in die Kapazitätsplanung ein, statt nur bestätigte Projekte zu betrachten.

Diese Methoden funktionieren in Excel-Tabellen technisch, geraten aber spätestens bei zehn parallelen Projekten und mehreren Standorten an ihre Grenzen. Excel-Pläne werden lokal gespeichert, inkonsistent gepflegt und sind nicht echtzeitfähig. Eine zentrale Plattform für Ressourcen- und Kapazitätsplanung löst dieses Problem, indem alle Beteiligten auf derselben Datenbasis arbeiten und Änderungen unmittelbar wirksam werden.

Schritte zu einer belastbaren Kapazitätsplanung

Eine Kapazitätsplanung, die im Alltag trägt, entsteht in fünf Schritten:

  1. Kapazitätsangebot erfassen: Ermitteln Sie die tatsächlich verfügbare Netto-Kapazität je Person, Team und Maschine — nach Abzug von Abwesenheiten, Instandhaltung, Rüstzeiten und internen Aufgaben, differenziert nach Qualifikation und Schichtmodell.
  2. Kapazitätsbedarf ableiten: Rechnen Sie die Vorgänge laufender und beauftragter Projekte in Stunden je Zeitraum um und beziehen Sie die Vertriebspipeline mit ihrer Eintrittswahrscheinlichkeit als Forecast ein.
  3. Abgleich sichtbar machen: Stellen Sie Bedarf und Angebot in einem Belastungsprofil gegenüber. Erst die Über- und Unterdeckung je Zeitraum zeigt, wo der Engpass wirklich sitzt und ab wann er wirkt.
  4. Maßnahmen im Szenario prüfen: Testen Sie zeitliches Verschieben der Last (Kapazitätsabgleich) und Veränderungen des Angebots (Kapazitätsanpassung) durch, bevor Sie entscheiden — einschließlich der Wirkung auf Folgeprojekte und zugesagte Termine.
  5. Rollierend fortschreiben: Aktualisieren Sie den Plan in einem vorab festgelegten, verbindlichen Takt und spiegeln Sie Ist-Rückmeldungen aus der Umsetzung zurück in die Planung — nur so werden die Schätzwerte aus Schritt 2 von Runde zu Runde belastbarer.

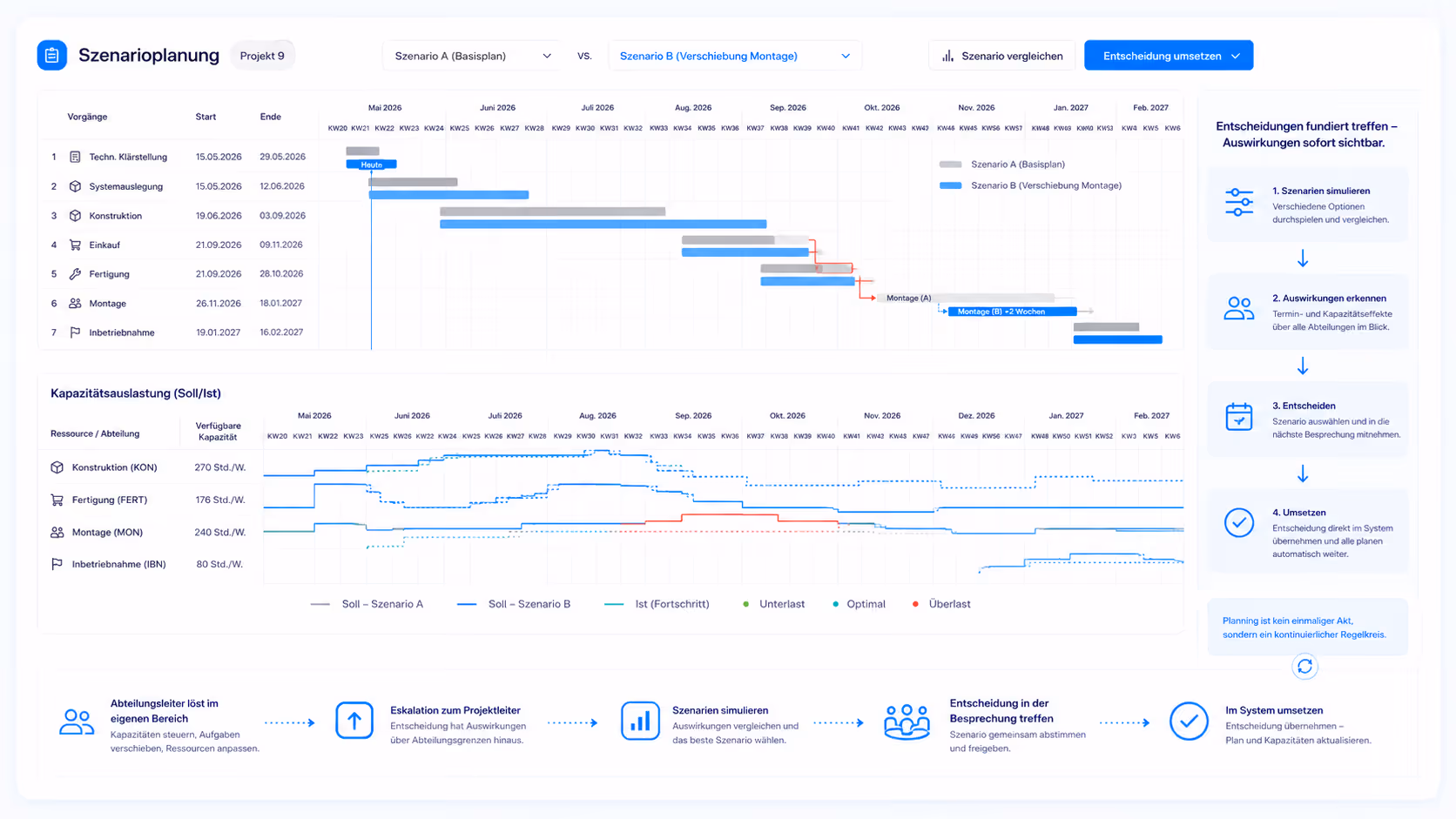

Szenarioplanung mit Kapazitätsauslastung und Soll-Ist-Abgleich zur Absicherung von Terminzusagen in Linetrack

Wie Linetrack die Kapazitätsplanung unterstützt

Linetrack ist eine browserbasierte Plattform für Industriebetriebe, die Kapazitäts-, Ressourcen- und Projektplanung in einem System zusammenführt. Statt Excel-Plänen pro Abteilung arbeiten Vertrieb, Projektleitung, Fachbereiche und Standortverantwortliche auf einer gemeinsamen Datengrundlage: Der Bedarf wird bereits in der Grobplanung als Forecast abgeschätzt, die Fachbereiche verfeinern ihn bis auf Mitarbeiterebene, und die Auslastung von Teams und Abteilungen bleibt dabei projektübergreifend sichtbar.

Wie diese gemeinsame Datenbasis entsteht und welche Konflikte sie früh sichtbar macht, beschreibt die Seite zur Ressourcen- und Kapazitätsplanung. Die Funktionen dahinter – Forecast, Feinplanung, Auslastungsüberwachung – stehen auf der Produktseite Auslastung und Forecast.

FAQ

Häufig gestellte Fragen zur Kapazitätsplanung

Kapazitäten sicher steuern — mit Linetrack

Erleben Sie in einer 30-minütigen Live-Demo, wie Linetrack die Kapazitätsplanung in Ihrem Industriebetrieb auf eine zentrale Plattform bringt: Auslastung in Echtzeit, Skill-Matrix, Multiprojekt-Übersicht und ERP-Integration in einem System.

Was umfasst Kapazitätsplanung in einem Industriebetrieb konkret?

Kapazitätsplanung umfasst den systematischen Abgleich zwischen verfügbaren Ressourcen — Personal mit Qualifikationen, Maschinen, Material, Räumen und Arbeitszeit — und dem Bedarf aus laufenden und geplanten Projekten. Sie gliedert sich in eine strategische Ebene (Horizont von Monaten bis Jahren) und eine operative Ebene (Tage bis Wochen).

Wann ist Kapazitätsplanung in einem Unternehmen sinnvoll?

Sinnvoll ist Kapazitätsplanung, sobald mindestens zwei Projekte parallel laufen oder Spezialisten von mehreren Bereichen beansprucht werden. Spätestens ab etwa zehn parallelen Aufträgen oder mehreren Standorten reichen Excel-Tabellen nicht mehr aus, weil die manuelle Pflege zu fehleranfällig wird und Echtzeit-Transparenz verloren geht.

Welche Methoden gehören zu einer professionellen Kapazitätsplanung?

Zu den Standardmethoden zählen Skill-Matrix, Auslastungsdiagramm, Was-wäre-wenn-Szenarien sowie Forecast- und Pipeline-Planung. Die Skill-Matrix dokumentiert Qualifikationen, das Auslastungsdiagramm visualisiert Soll und Ist, Szenarien testen Auswirkungen vor der Umsetzung, und der Forecast bezieht wahrscheinliche Aufträge in die Planung ein.

Wer ist im Unternehmen für die Kapazitätsplanung verantwortlich?

Die Verantwortung verteilt sich nach Ebenen: Strategische Kapazitätsentscheidungen liegen bei Geschäftsführung und Bereichsleitung. Operative Kapazitätsplanung verantworten Projektleiter, Produktionsleiter und Teamleiter. Entscheidend ist, dass alle Ebenen auf einer gemeinsamen Datenbasis arbeiten, sonst entstehen widersprüchliche Pläne.

Wie oft sollte eine Kapazitätsplanung aktualisiert werden?

Eine belastbare Kapazitätsplanung wird mindestens wöchentlich aktualisiert, idealerweise rollierend mit jedem relevanten Ereignis: neuem Auftrag, Mitarbeiterausfall, Terminverschiebung. Quartalsweise Aktualisierungen sind im laufenden Industriegeschäft zu langsam — die Daten sind beim nächsten Review bereits veraltet.
